2022年3月,隨著最后一罐水下混凝土成功澆筑,標志著銀江水電站二期土石圍堰主河床防滲墻順利完成,圍堰上下游水流滲透通道被基本隔斷,順利實現二期土石圍堰閉氣重要節點目標。回首從截流戧堤合龍到圍堰閉氣的84天,主要參建單位趁熱打鐵、再接再厲,春節期間不停工,持續奮戰在工程建設一線,實現了工程建設開門紅。

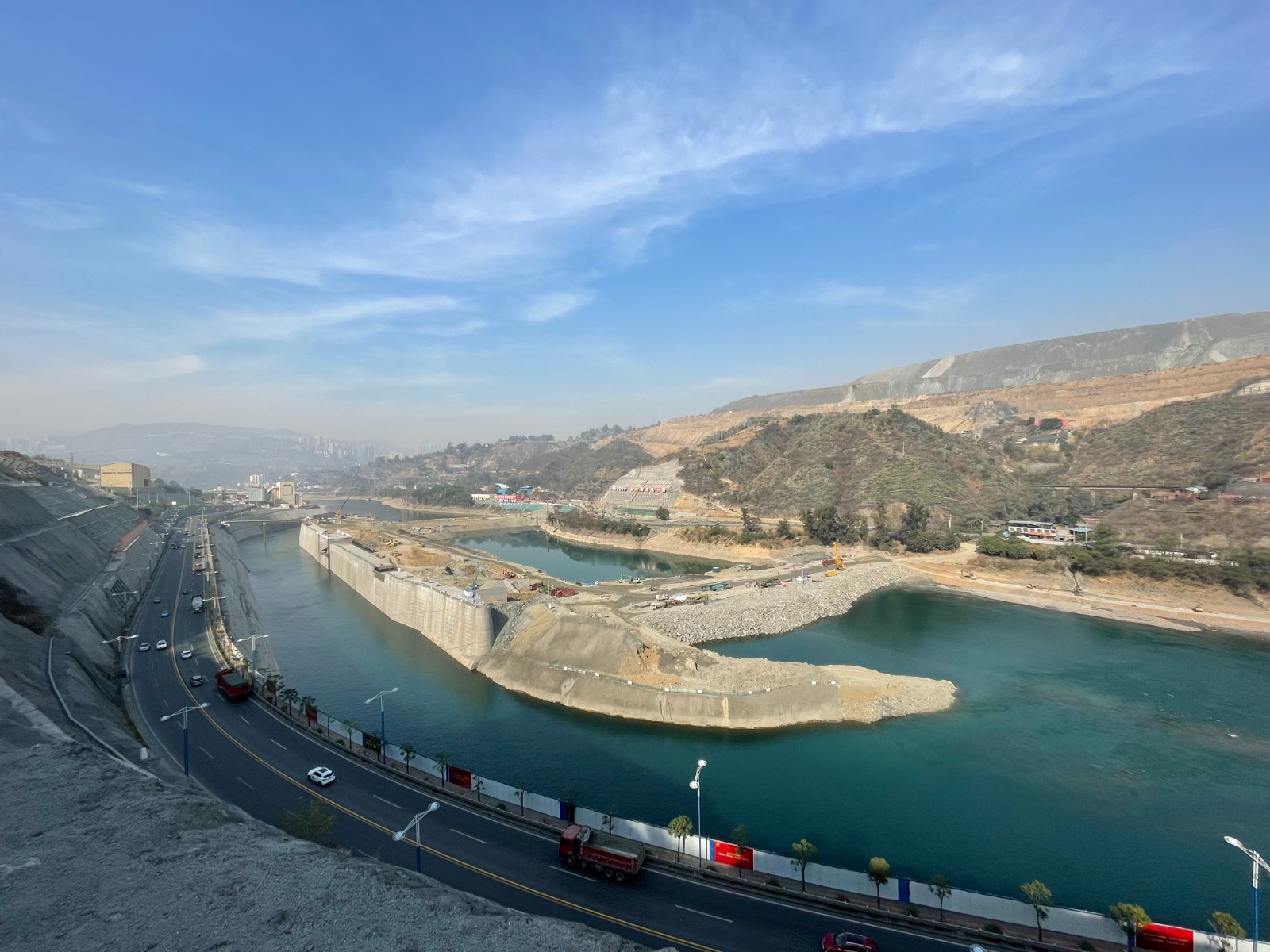

二期土石圍堰分為上游圍堰和下游圍堰,與左岸岸坡及混凝土縱向圍堰形成環狀,共同保護二期基坑施工,設計標準為全年圍堰,具備抵御金沙江20年一遇洪水(洪峰流量11400m3/s)的能力,是二期基坑開挖、大壩混凝土澆筑及機電金結安裝的必要前置工程,承擔著今后三年二期基坑擋水的重要任務,特別是要經歷住三個汛期的充分考驗。能否在今年汛前完成二期土石圍堰施工,直接決定著能否提前一年實現首臺機組投產發電目標。

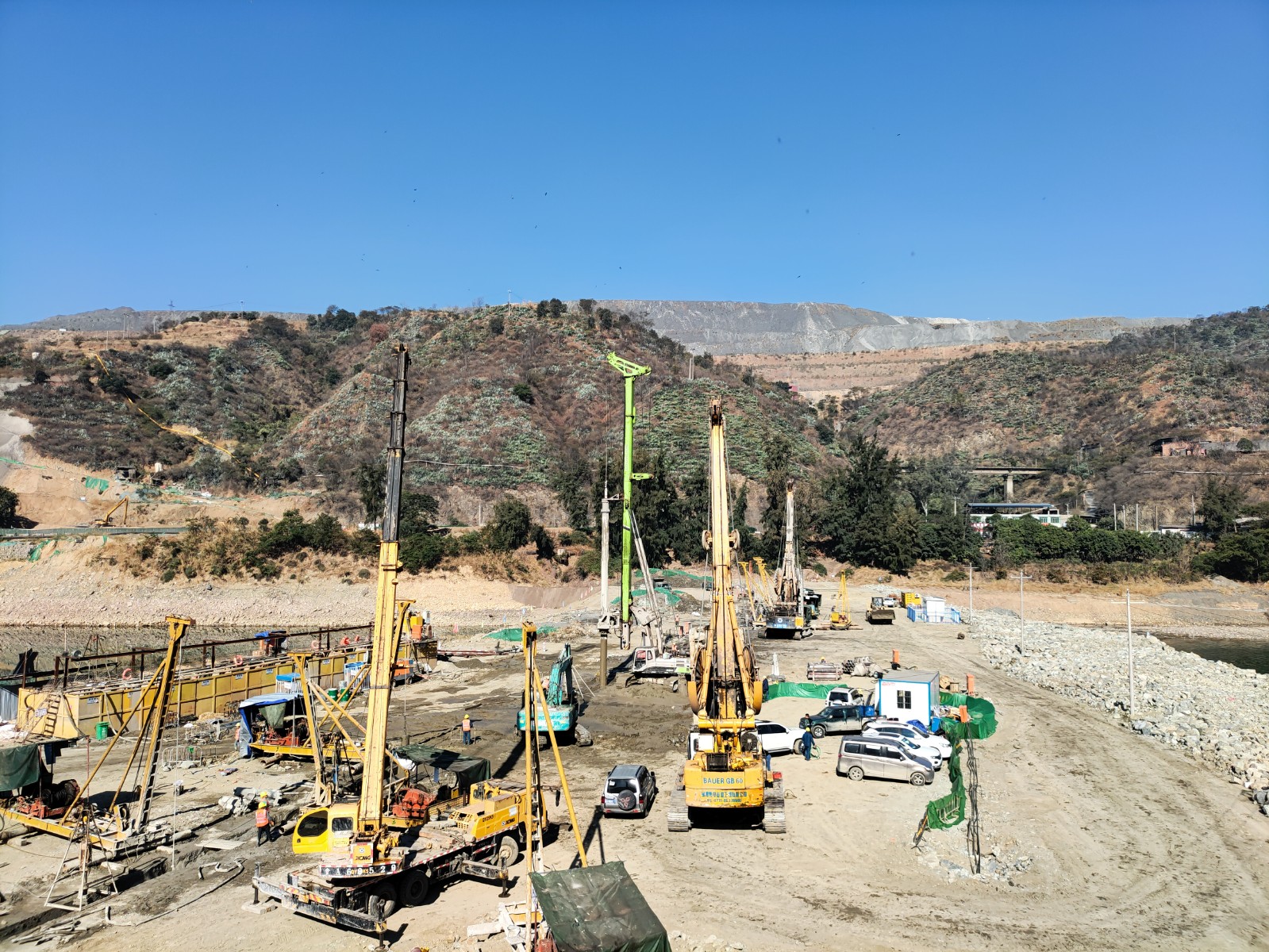

二期土石圍堰設計標準高,填筑分區及填料要求嚴格,防滲墻需穿越10m~25m粉質粘土層,對現場施工造成較多困難。為確保按期完成二期土石圍堰施工,公司群策群力、攻堅克難,制定具體工作計劃,落實工程管控措施。一是以汛前完成二期土石圍堰施工為主線,確定3月15日為圍堰閉氣關門工期,抓住防滲墻施工重難點,統籌安排各項工作,嚴格執行進度計劃;二是認真開展設計優化及方案審查,根據防滲墻應力變形分析成果、先導孔施工情況及地質揭露情況,部分區域減小防滲墻深度,30m深度以內由塑性混凝土改為普通水下混凝土,兩岸連接部位由防滲墻改為現澆墻,同時針對裂隙帶部位增加墻底帷幕灌漿,充分保障防滲墻閉氣質量;三是強化施工組織,督促施工單位增加資源投入,各類機械采取流水作業,實施24小時輪班施工,做到人歇機不歇,同時嚴控甲供材料計劃,協調各供應商及時足量供應材料,做好施工后勤保障;四是每日深入現場檢查,及時把握安全、質量及進度情況,規范現場安全行為,落實質量“三檢制”,做好進度過程控制,積極協調參建單位間的工作,清除施工過程中的“絆腳石”;五是嚴格執行疫情防控政策,嚴查參建單位人員行程信息,落實日常體溫測量、亮碼行動及場所消毒等措施,組織公司及全體參建人員開展核酸檢測,工程會議全部采用視頻會議方式,減少人員聚集,共同筑牢防疫屏障。
目前,二期土石圍堰防滲墻施工平臺以上加高培厚、土工膜安裝及二期基坑抽水等轉序工作已馬不停蹄展開,參建單位正鉚足干勁,全力向汛前完成二期土石圍堰施工沖刺,確保在今年底能開始第一倉混凝土澆筑,為2025年首臺機組投產發電目標奠定堅實基礎。
