為貫徹落實川投電力“今冬明春”檢修工作安排部署,全面提升設備的安全運行水平。腳基坪電廠全體員工奮戰90天,圓滿完成2024-2025年今冬明春”全廠主設備檢修工作。本輪檢修季,腳基坪電廠共安排了3臺機組、8臺變壓器、6臺主斷路器以及220kV系統、10kV系統自主檢修工作,6臺技術供水系統檢修。電廠精心策劃、周密部署,在狠抓安全、質量關的前提下,通過自主檢修確保了設備的完好率,為電廠本年的“穩發滿發”打下堅實的基礎,全力為電廠安全生產保駕護航。
細致籌備,科學規劃。腳基坪電廠提前準備,深入分析三臺機組運行數據,量身定制檢修方案。針對機組特性,明確檢修重點與難點,特別是加強對易損部件的預防性更換與維護,期間完成針對性技改6項。同時,結合機組歷史故障記錄,制定針對性的預防措施,優化檢修流程,確保檢修工作既全面又高效,期間完成8項缺陷消除。對于檢修期間可能遇到的突發情況,制定8項應急處置方案,確保檢修進程不受影響。

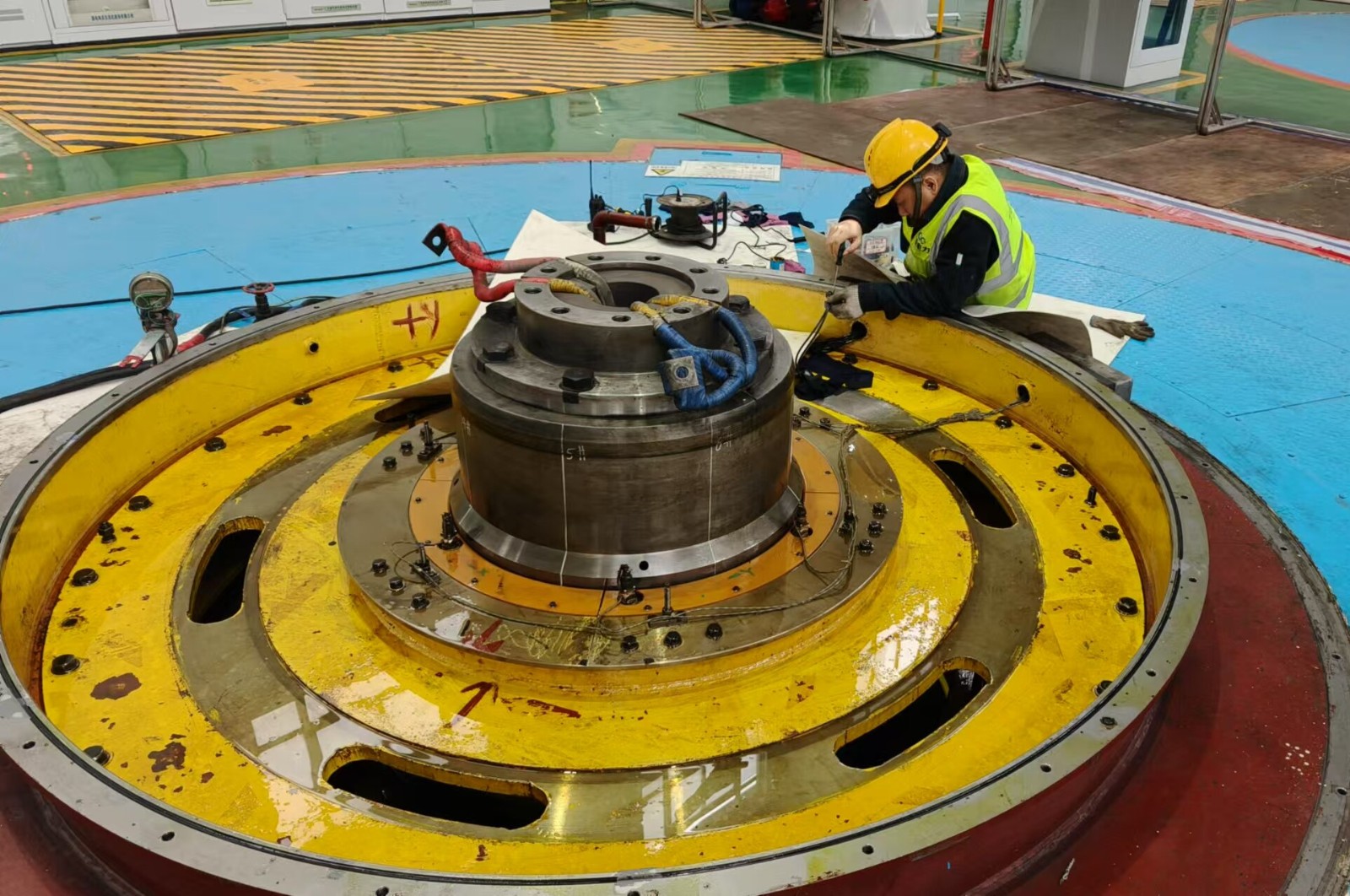

專業分工,緊密配合。為確保三臺機組檢修工作順利推進,電廠根據檢修團隊的專業特長進行合理分工。電氣班組專注于電氣系統的檢查與維護,確保線路連接可靠,信號傳輸無誤,期間完成24面盤柜維護檢查,開展11項高壓試驗。機械班組則負責機組內外部件的拆解、消缺與回裝,提升整體穩定性,期間完成9項老化部件更換,完成12臺輔助機械設備全面維護保養。檢修團隊建立高效溝通機制,每日召開協調會議,及時調整工作計劃,確保每一環節都符合技術標準,形成無縫銜接的工作鏈條。
嚴格質控,注重實效。質量控制是檢修工作的生命線。電廠設立專門的質量監督小組,全程跟蹤檢修過程,從材料選用到工藝執行,每一細節都嚴格把關,確保檢修質量達標。期間完成36項H點驗收 ,69項W點驗收。同時,加強人員培訓,提升檢修人員的專業技能與安全意識,確保檢修作業規范、高效、安全,期間開展19次安全風險分析,6項技術交底。對于檢修中發現的問題,實行閉環管理,及時整改并總結經驗教訓,為后續工作提供參考。
腳基坪電廠順利完成了三臺機組的檢修任務,不僅提升了機組運行效率,更為電廠的長遠發展奠定了堅實基礎。未來,腳基坪電廠將繼續秉持精益求精的態度,應修必修的原則,持續優化檢修管理體系,為電力供應提供更加可靠、高效的保障。
