【攀水電】銀江水電站4號機組管形座二期混凝土提前澆筑完成

川投能源 0
【攀水電】銀江水電站4號機組管形座二期混凝土提前澆筑完成
【攀水電】銀江水電站4號機組管形座二期混凝土提前澆筑完成1
【攀水電】銀江水電站4號機組管形座二期混凝土提前澆筑完成2

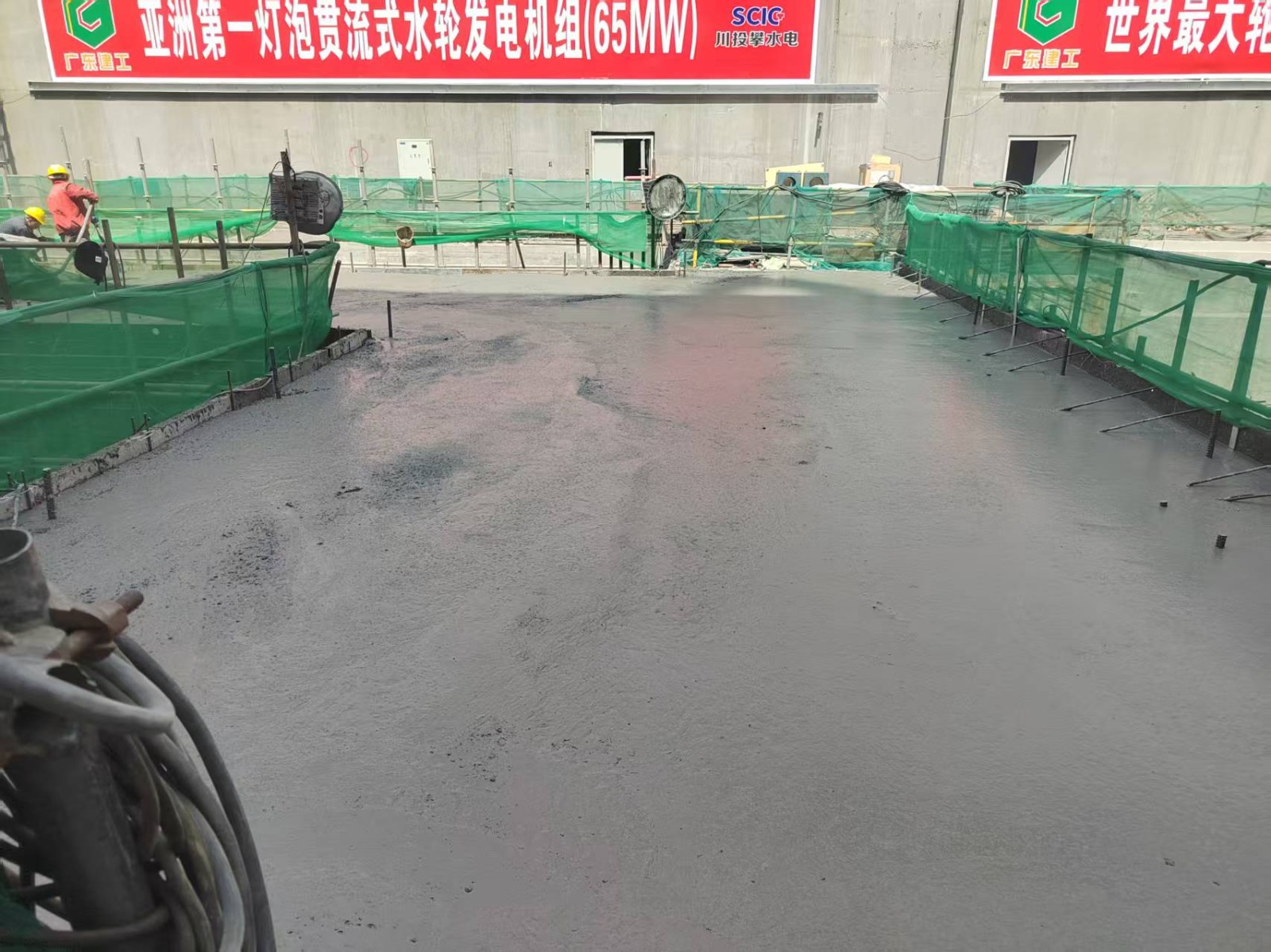

4月10日下午2點30分,銀江水電站4號機組管形座二期混凝土較計劃提前近兩個月澆筑完成,這是川投能源攀水電公司在一季度實現“開門紅”的基礎上,再次展現“銀江速度”,有力推動了項目進度,為后續4號機組順利安裝和投產工作打下了堅實基礎。

銀江水電站機組是目前在建工程中亞洲單機規模最大的燈泡貫流式水輪發電機組,轉輪直徑7.95米位居世界第一。在機組管形座安裝及上游里襯安裝完畢后,管形座二期混凝土澆筑面臨著作業空間局促、材料轉運條件差、現場交叉作業頻繁、施工安全與質量控制管理難等諸多不利因素。公司積極組織各相關參建單位,結合現場實際情況開展設計方案與施工方案的優化工作,通過調整施工工藝、優化施工流程、加大資源投入等一系列有效舉措,通過水電五局項目部的精心組織、領導現場督促和協調、施工作業人員加班加點,4號機管形座二期混凝土提前近兩個月完成澆筑。

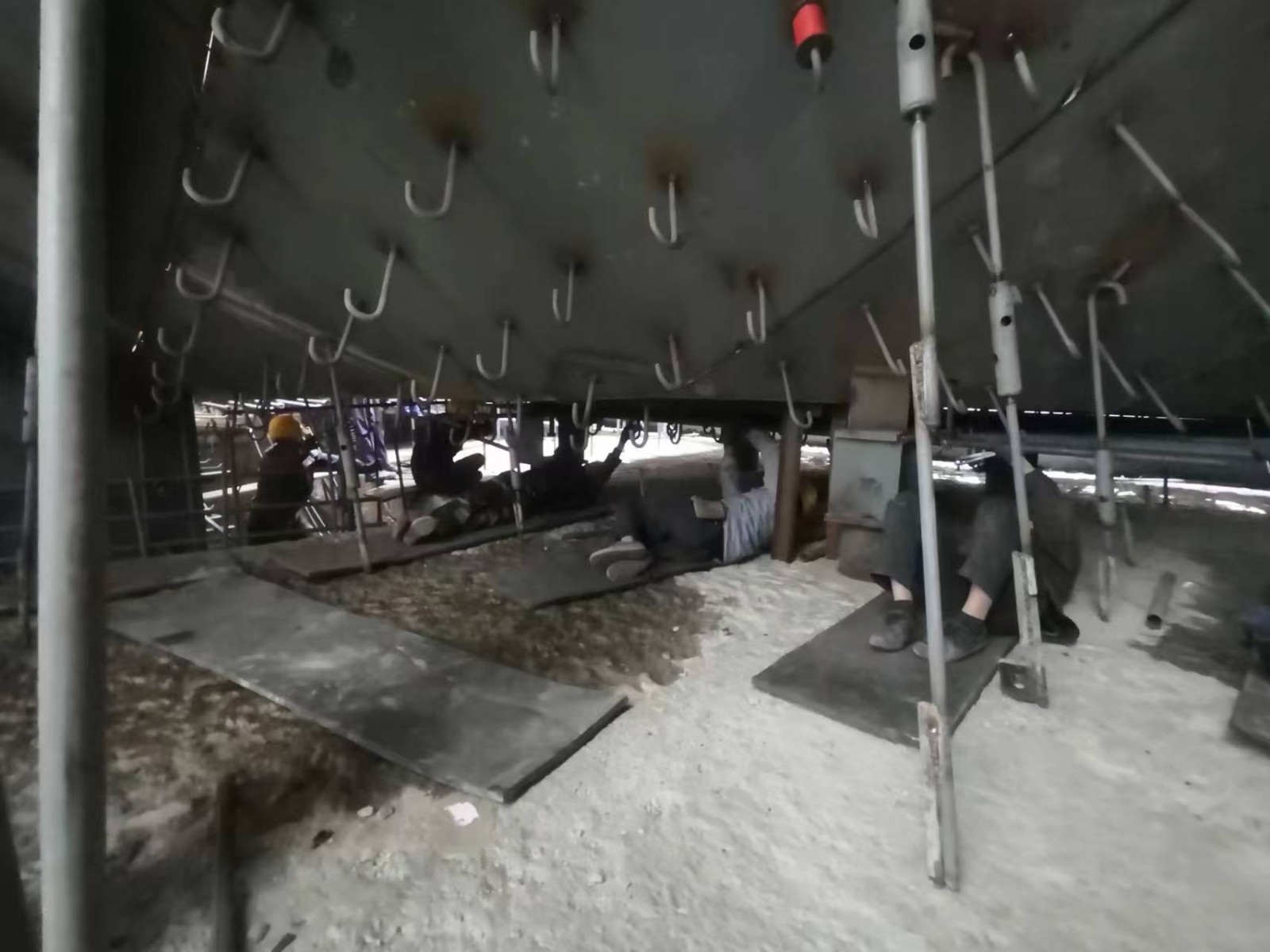

4號機組管形座二期混凝土施工的作業面最狹窄之處寬度僅0.8米,加之管形座上游里襯背面布滿錨鉤,實際可供作業的空間不足0.6米。在這樣艱難的條件下,作業工人憑借精湛的技藝與頑強的毅力,在狹小空間內靈活輾轉騰挪,順利完成了近100噸鋼筋的制作安裝和3000立方米混凝土的澆筑任務,創造了類似機組管形座二期混凝澆筑進度新標桿。

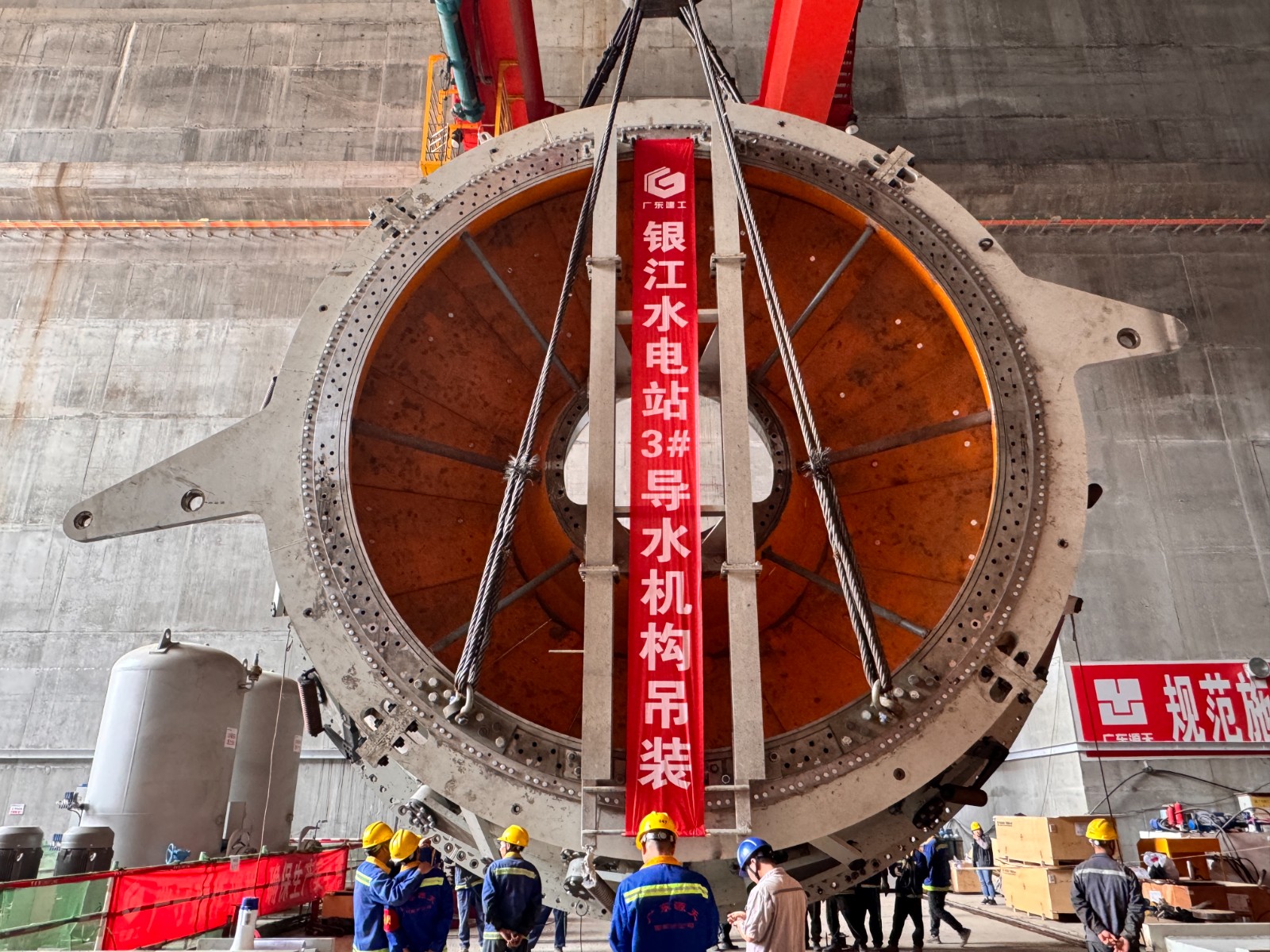

當前,銀江水電站已進入?2025年安全度汛目標沖刺攻堅期?,各項工作都在全力穩步推進,3號機組的導水機構、主軸等關鍵部件已陸續吊裝到位,預計5月底前將具備過流條件;同時三期工程11號至13號壩段的混凝土澆筑工作正熱火朝天地快速推進。下一步,銀江水電站將錨定“安全度汛、全部投產”?雙核心目標,聚力攻堅、加壓奮進,一是堅持?黨建引領聚合力?,統籌協調全體建設者及參建各方,構建“黨員先鋒隊+青年突擊隊+技術攻堅”三級聯動機制。二是嚴守?質量安全雙紅線?,嚴格落實防汛應急預案與施工標準化體系,對關鍵部位實施“網格化”巡查管控。三是聚焦?機電安裝攻堅戰?,以“日跟蹤、周調度、月考核”機制全力推進剩余4臺機組安裝工作,以“倒排工期、掛圖作戰”?的沖刺態勢,確保實現2025年底全部機組投產發電目標任務。
